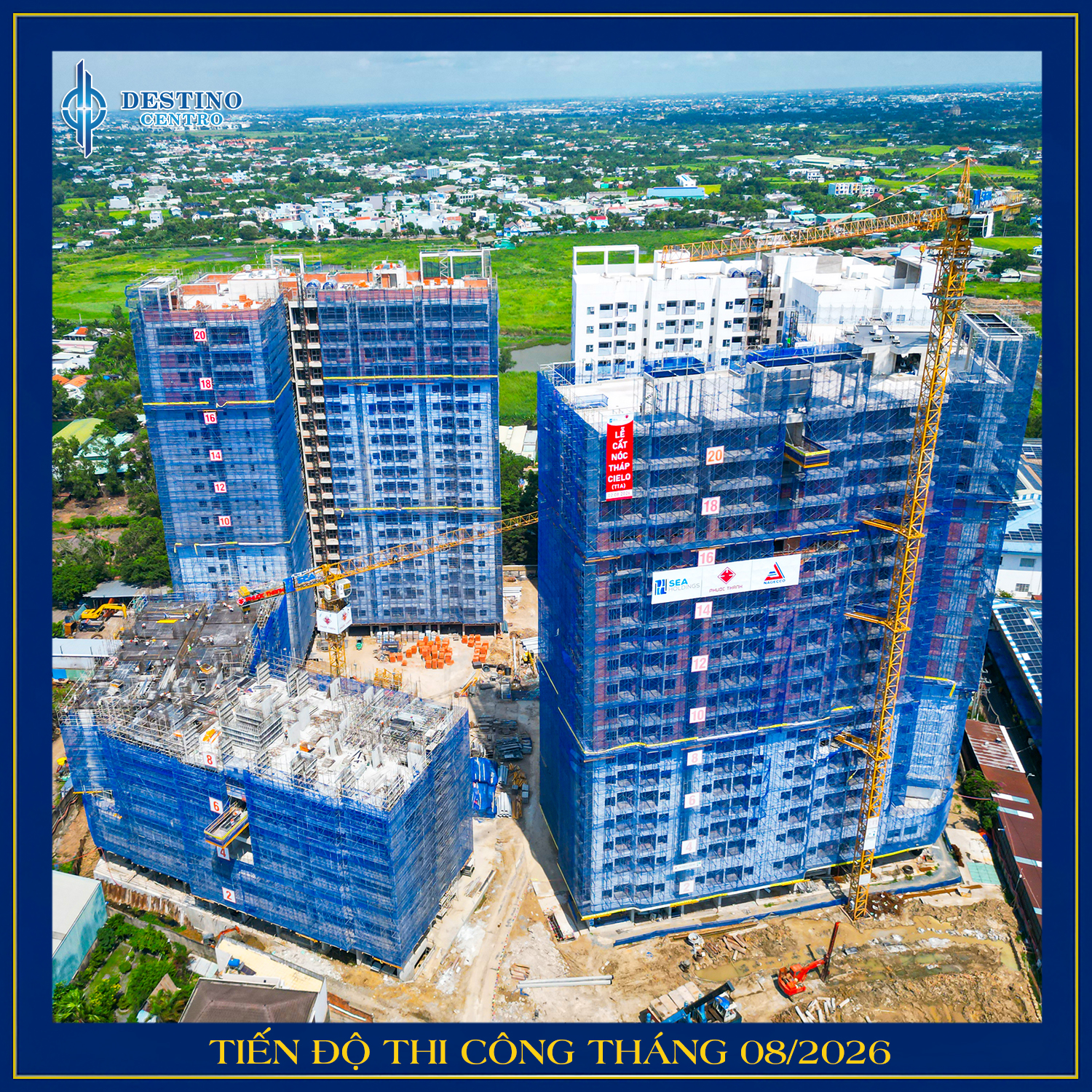

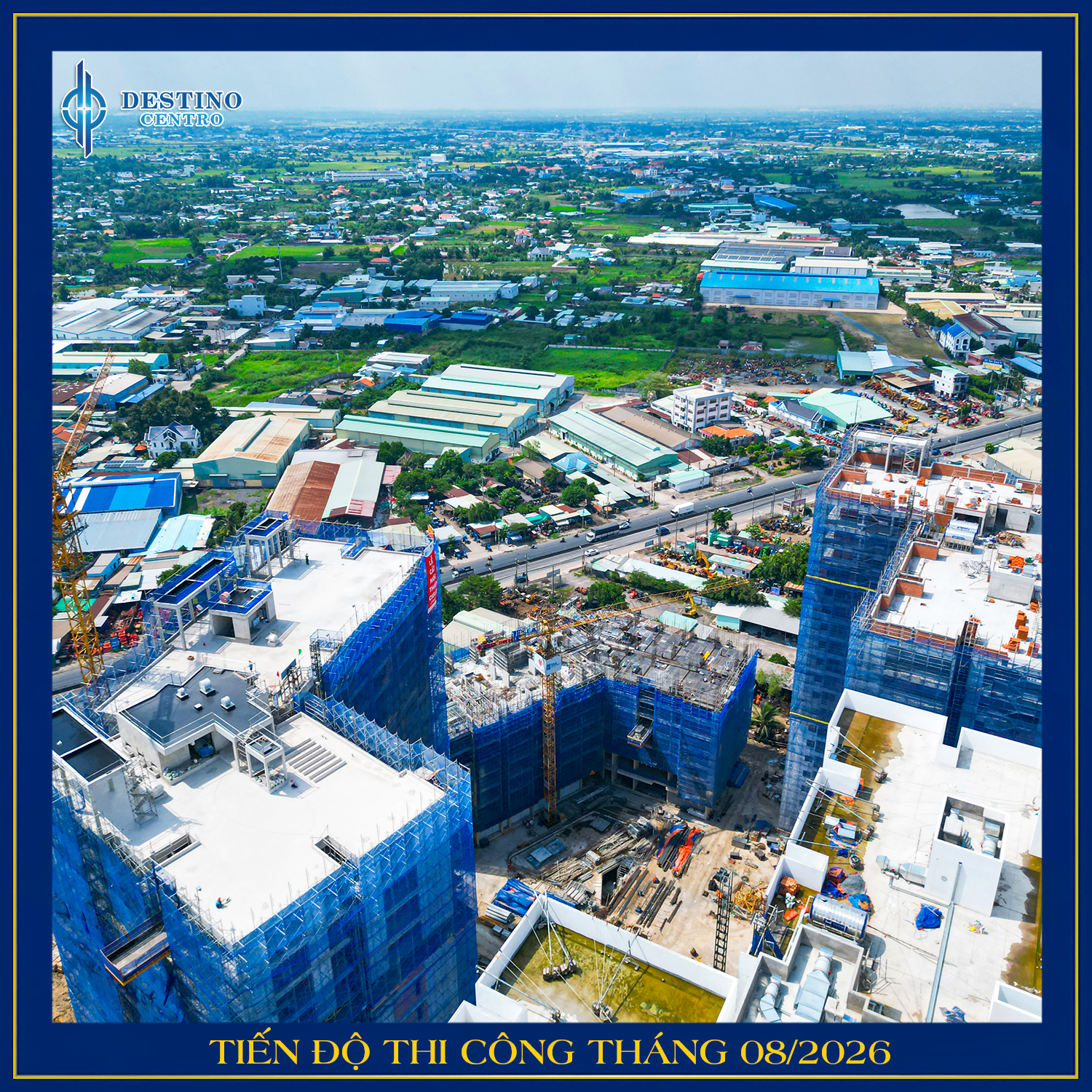

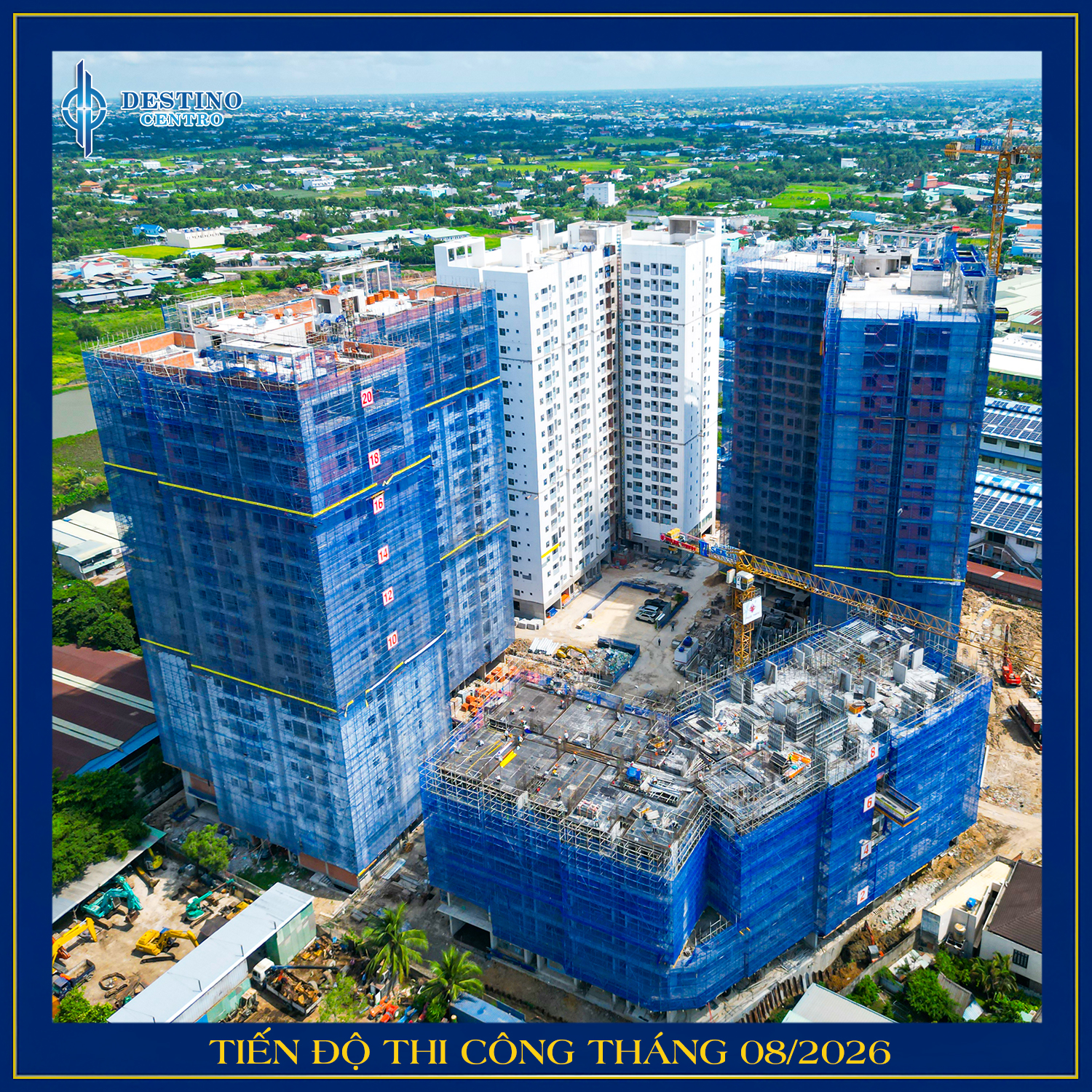

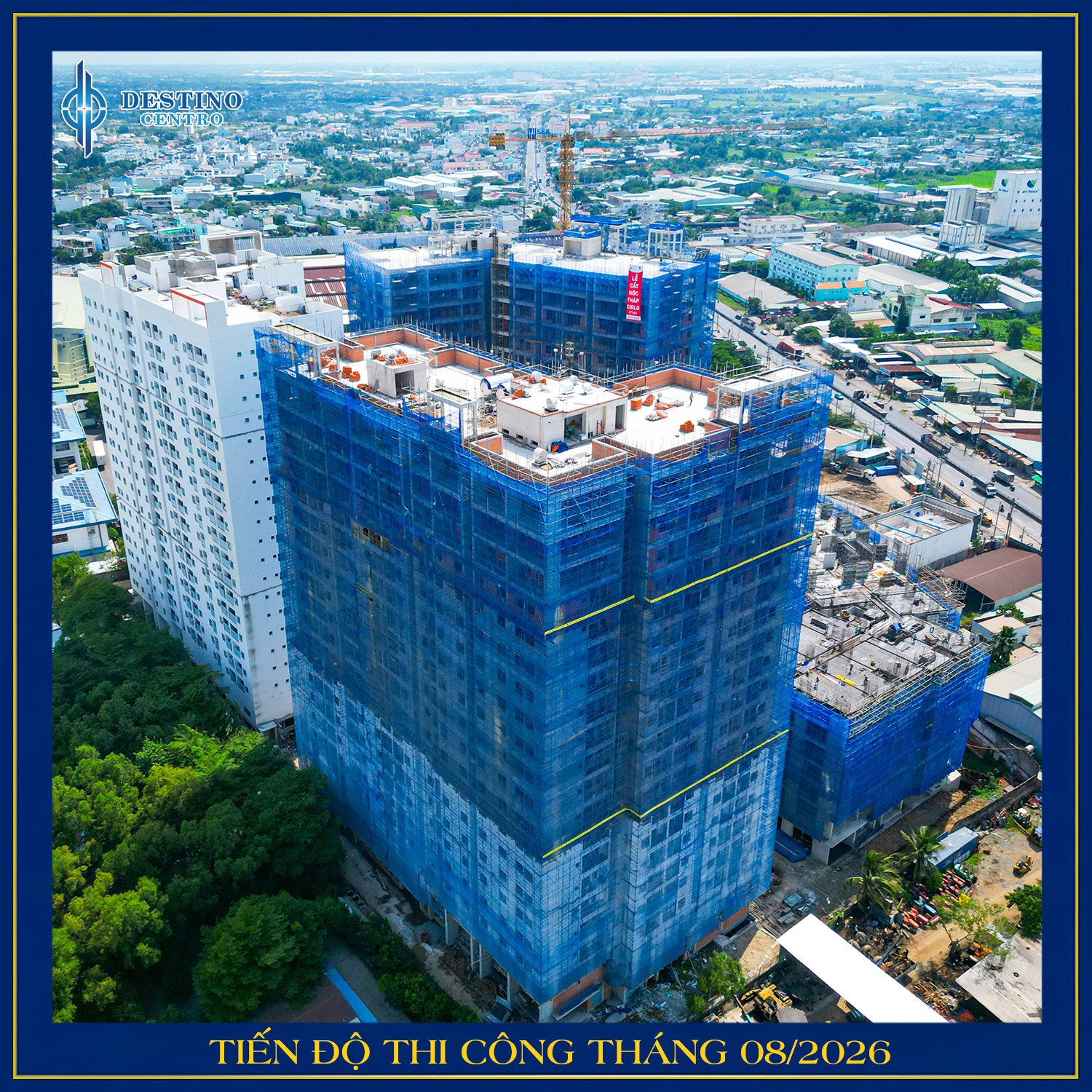

Cập nhật tiến độ Destino Centro tháng 8/2026: Đồng loạt triển khai hạ tầng và hoàn thiện các tháp

26/08/2026

Trong tháng 8/2026, công trường Destino Centro tiếp tục duy trì nhịp thi công tích cực trên toàn dự án. Hạ tầng kỹ thuật, tiện ích nội khu cùng các hạng mục kết cấu, xây tô, MEP và hoàn thiện căn hộ tại 4 tháp được triển khai đồng bộ, từng bước định hình rõ nét diện mạo dự án.

Hạ tầng và tiện ích toàn khu

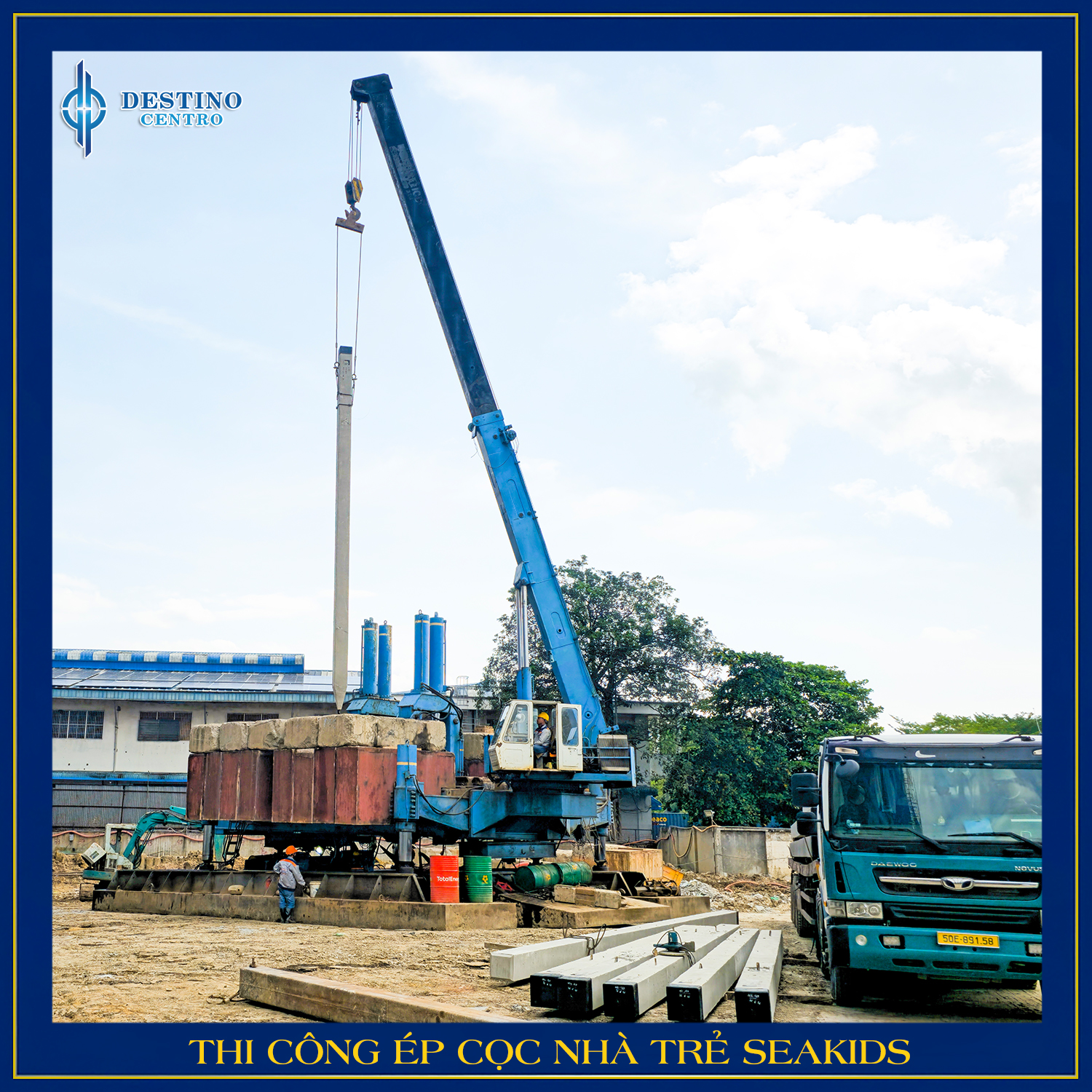

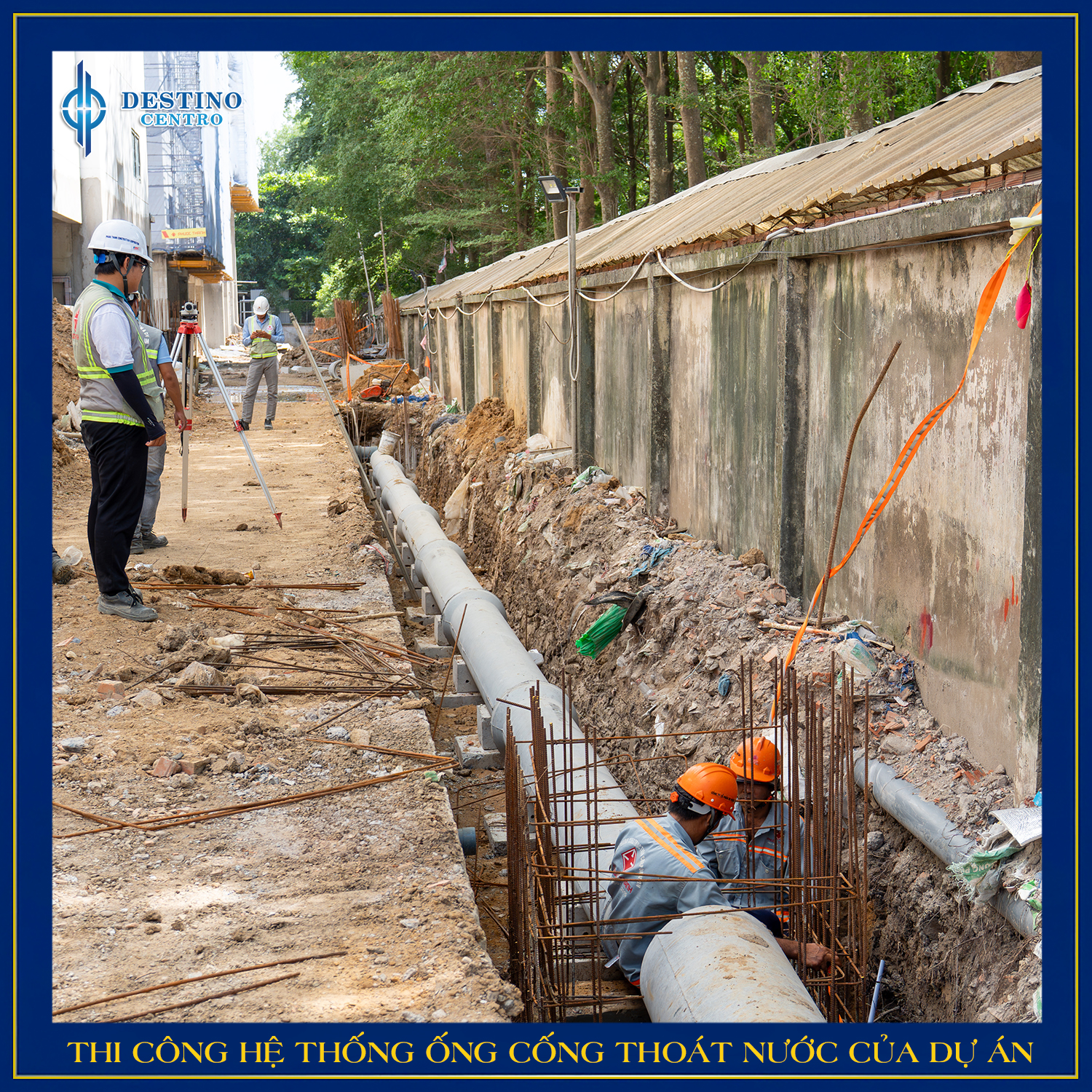

Seaholdings tiếp tục triển khai ép cọc Nhà trẻ SeaKids và lắp đặt hệ thống đường ống, cống thoát nước toàn dự án, từng bước hoàn thiện hạ tầng kỹ thuật và hệ tiện ích phục vụ cộng đồng cư dân tương lai.

Tháp T1B đẩy nhanh công tác hoàn thiện

T1B đang tập trung cao độ cho các hạng mục hoàn thiện căn hộ:

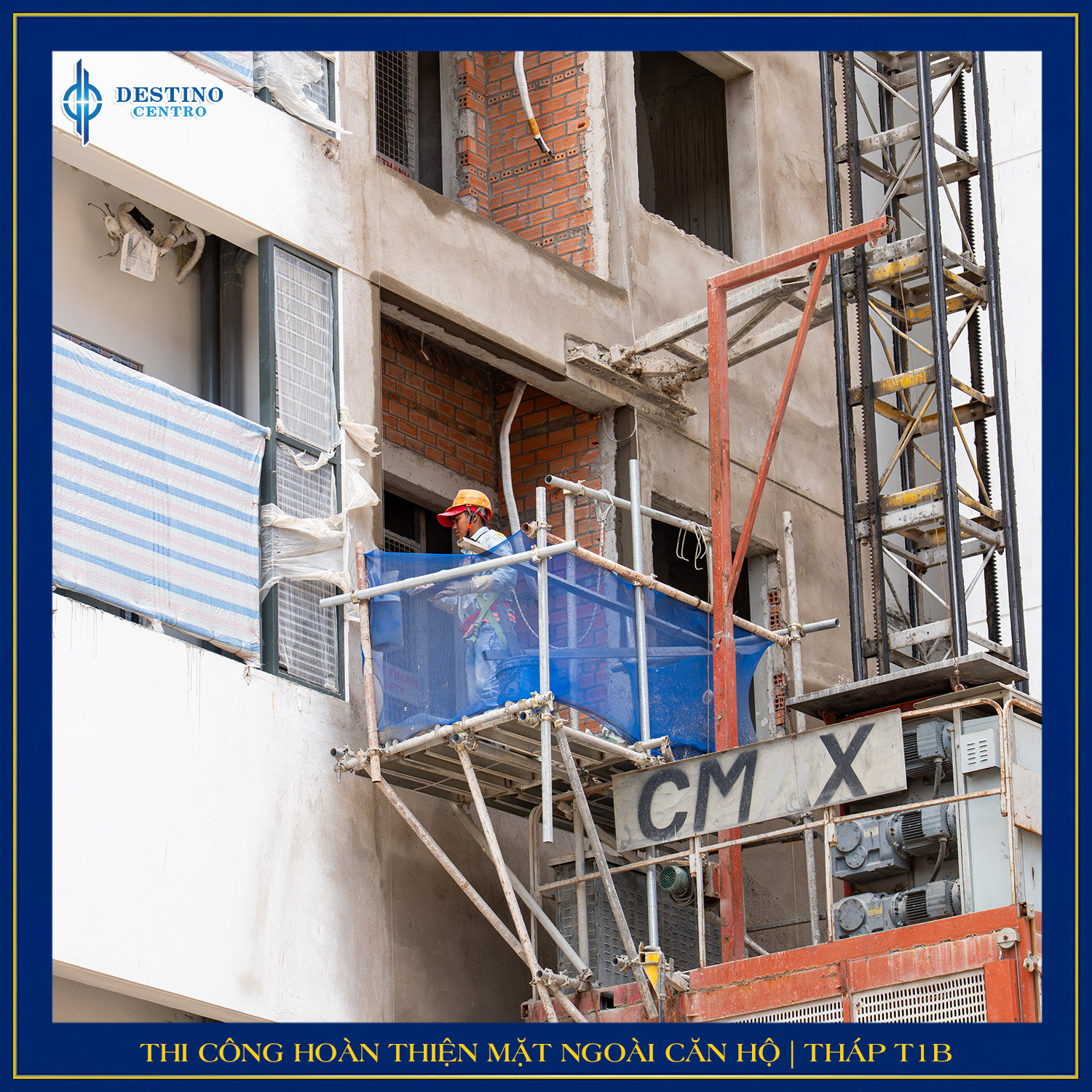

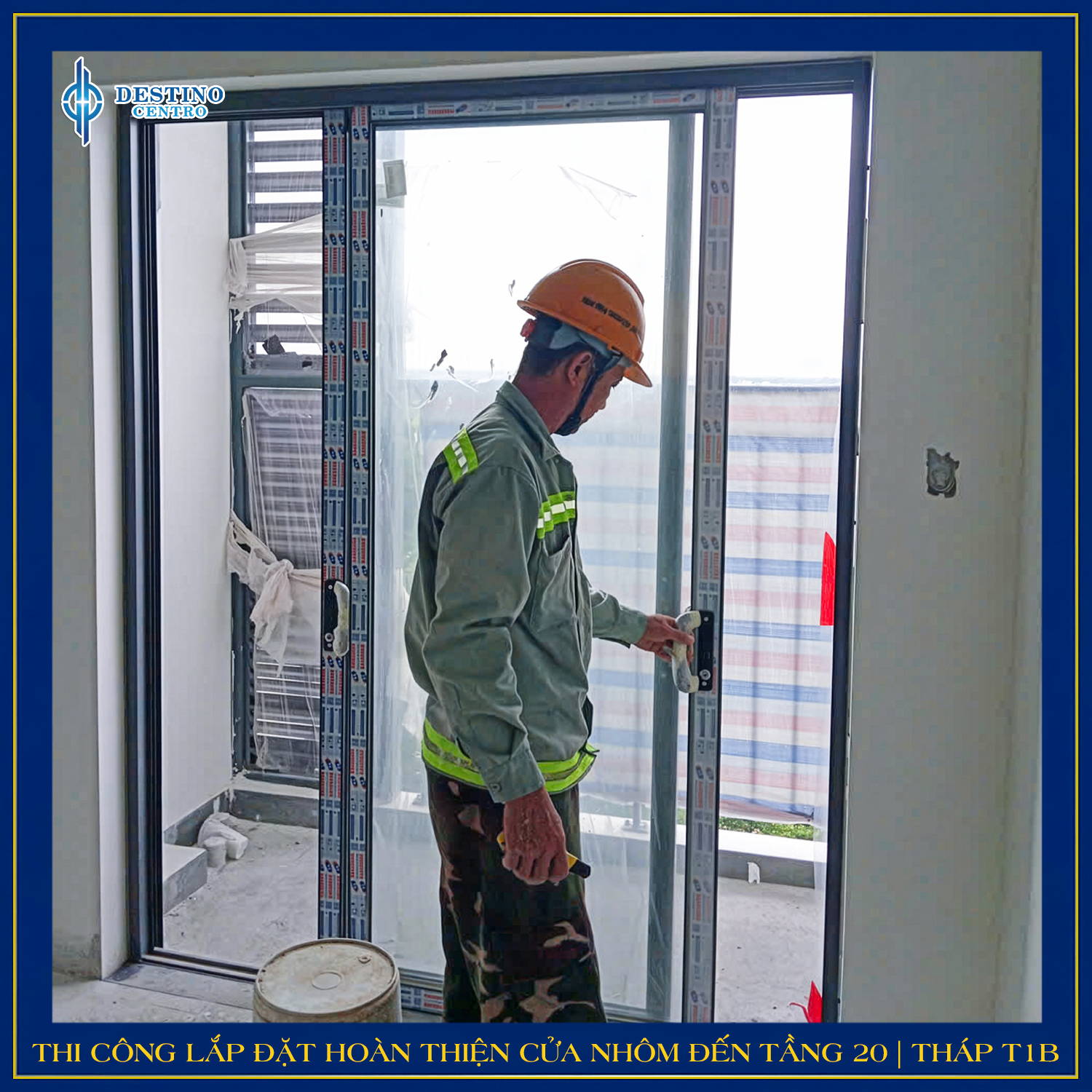

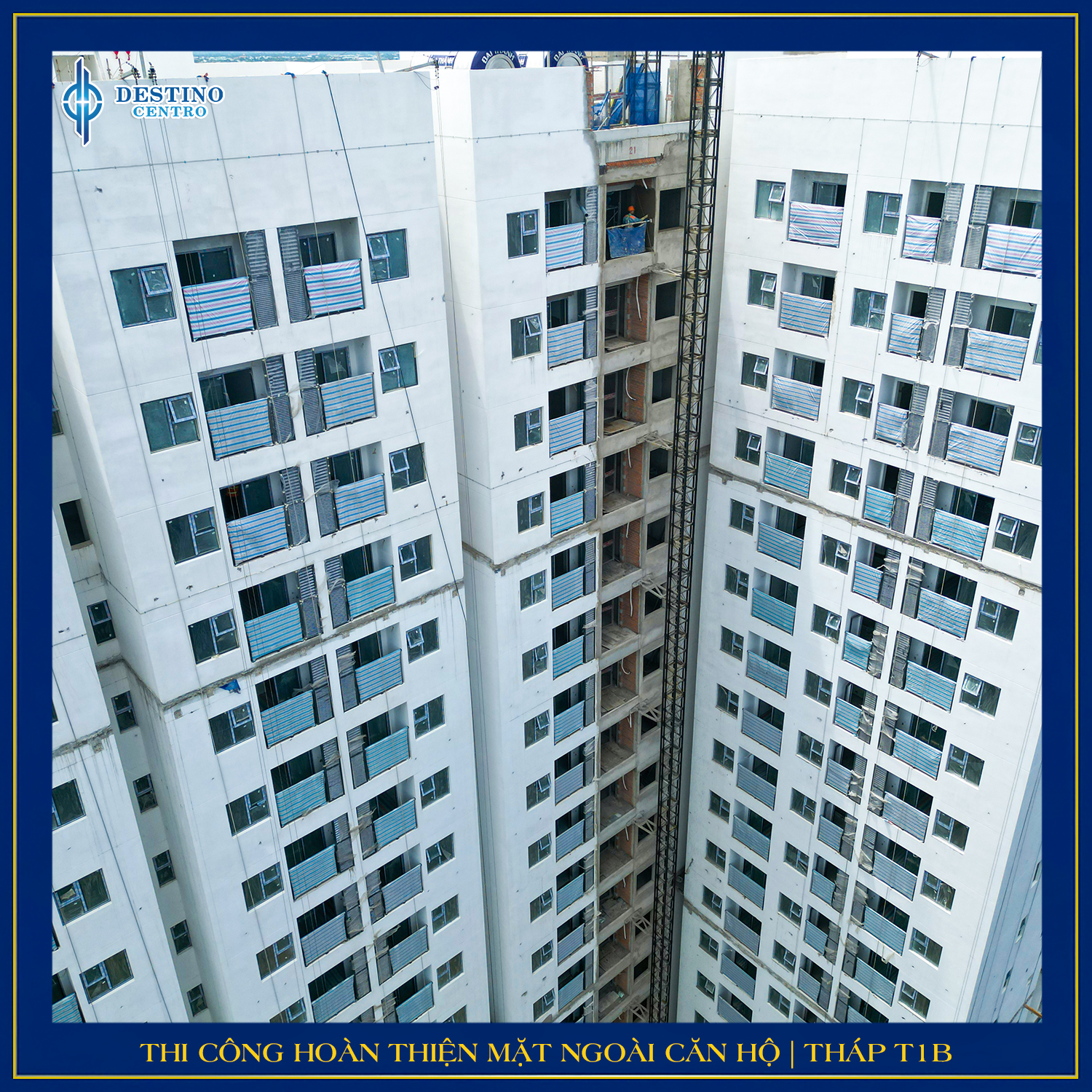

– Hoàn tất lắp đặt cửa nhôm, lan can đến tầng 20.

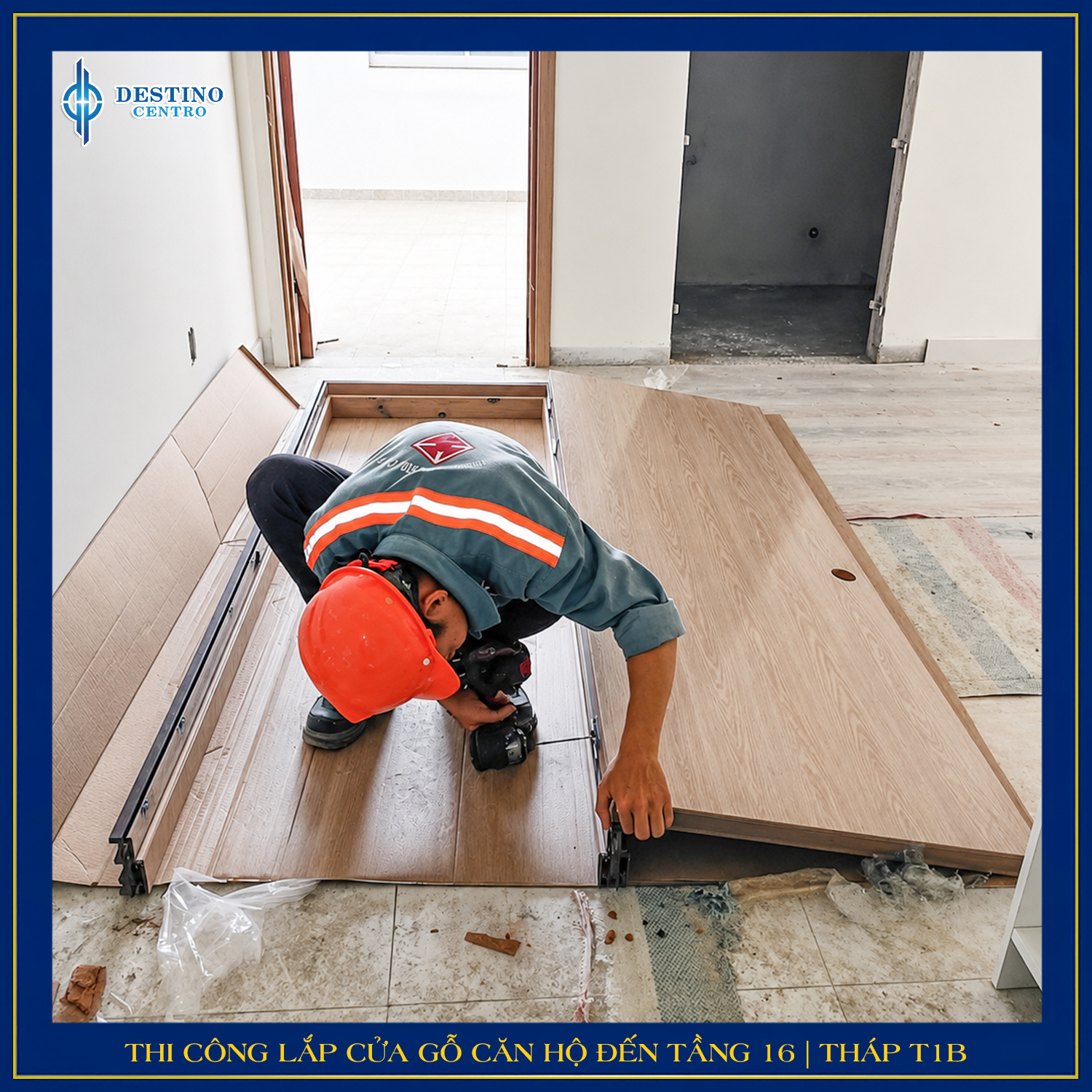

– Lắp đặt cửa gỗ căn hộ đến tầng 16.

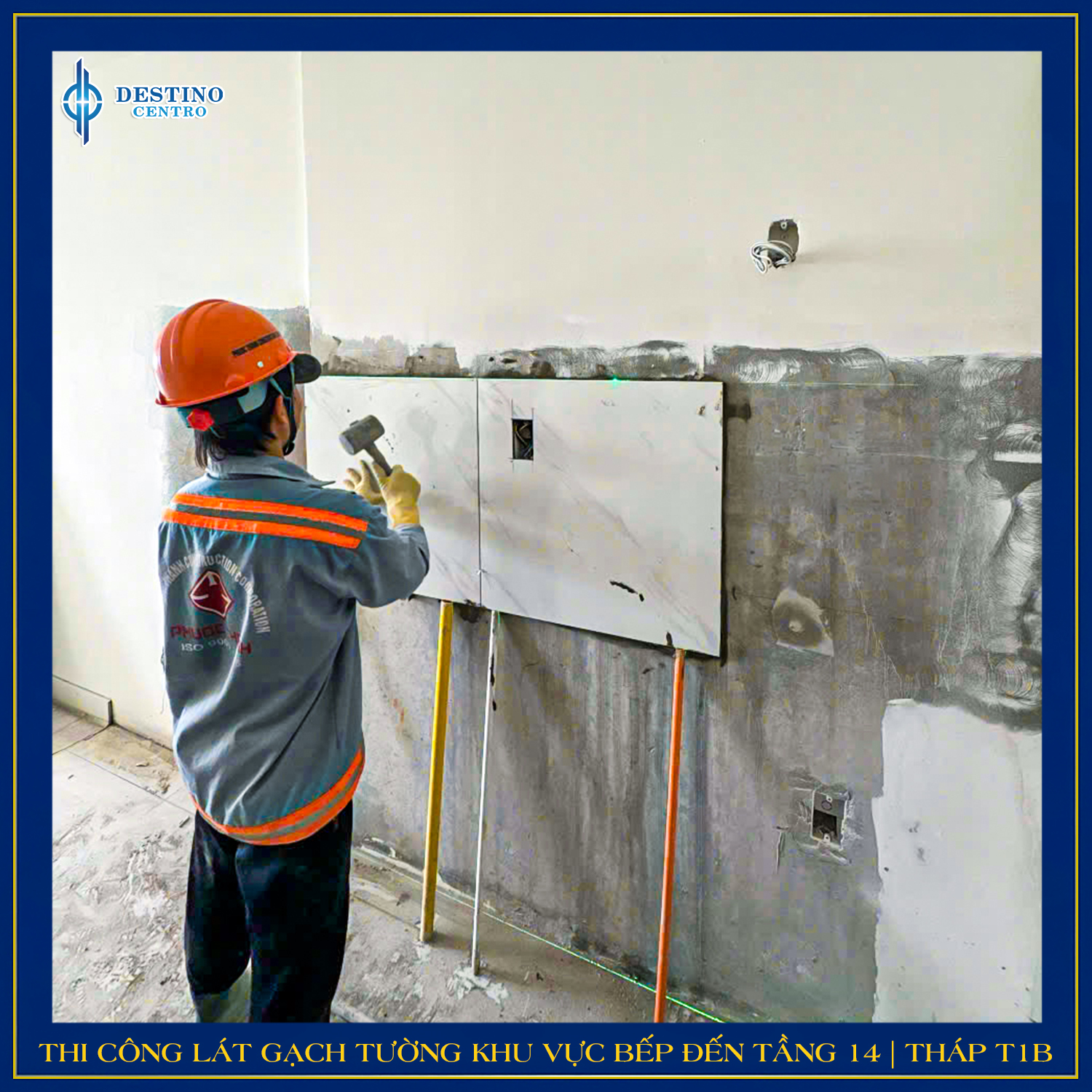

– Ốp gạch tường khu vực bếp và lắp đặt tủ bếp dưới đến tầng 14.
– Ốp lát gạch hành lang đến tầng 12.

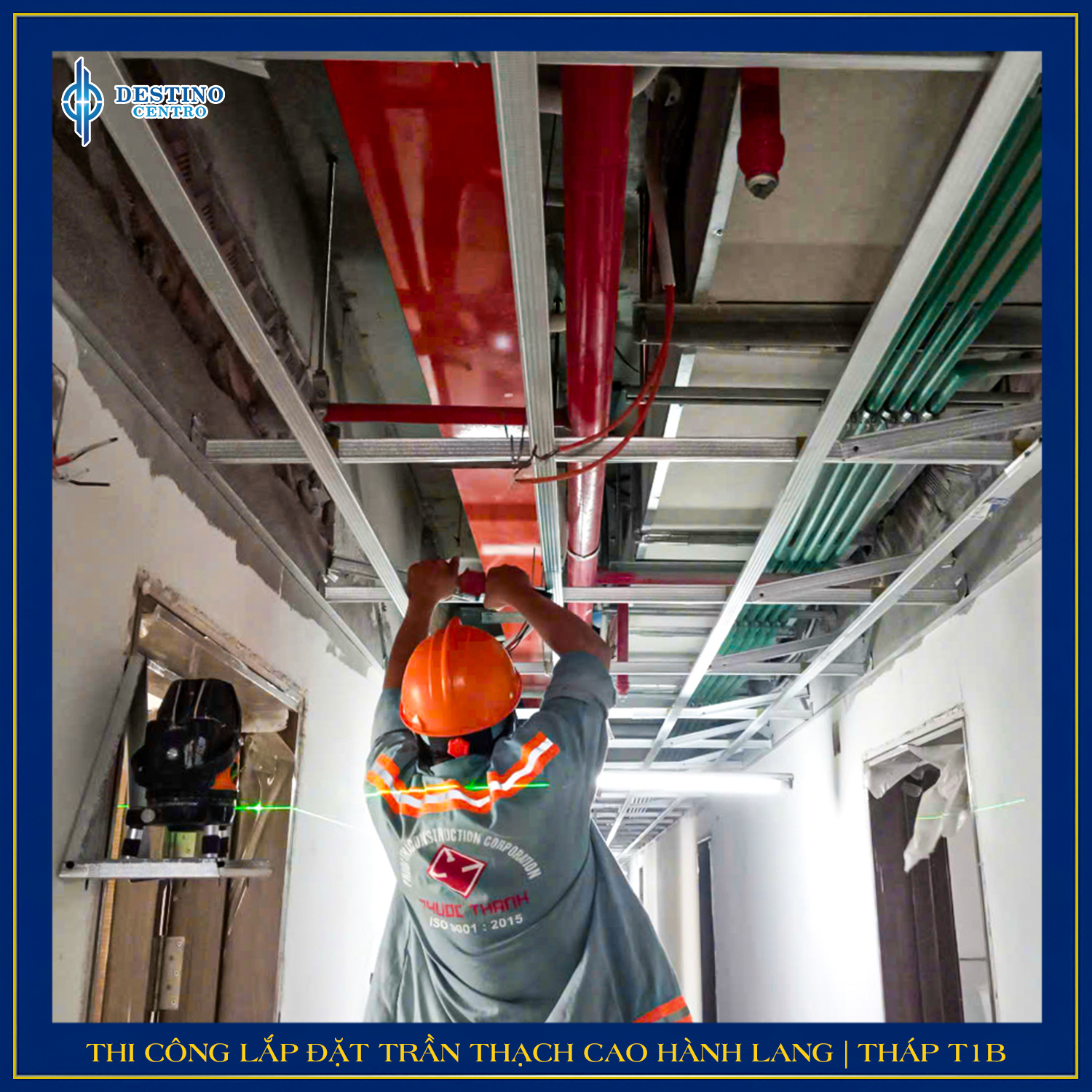

– Thi công trần thạch cao hành lang

Tháp T2B và T1A đồng loạt triển khai xây tô, MEP

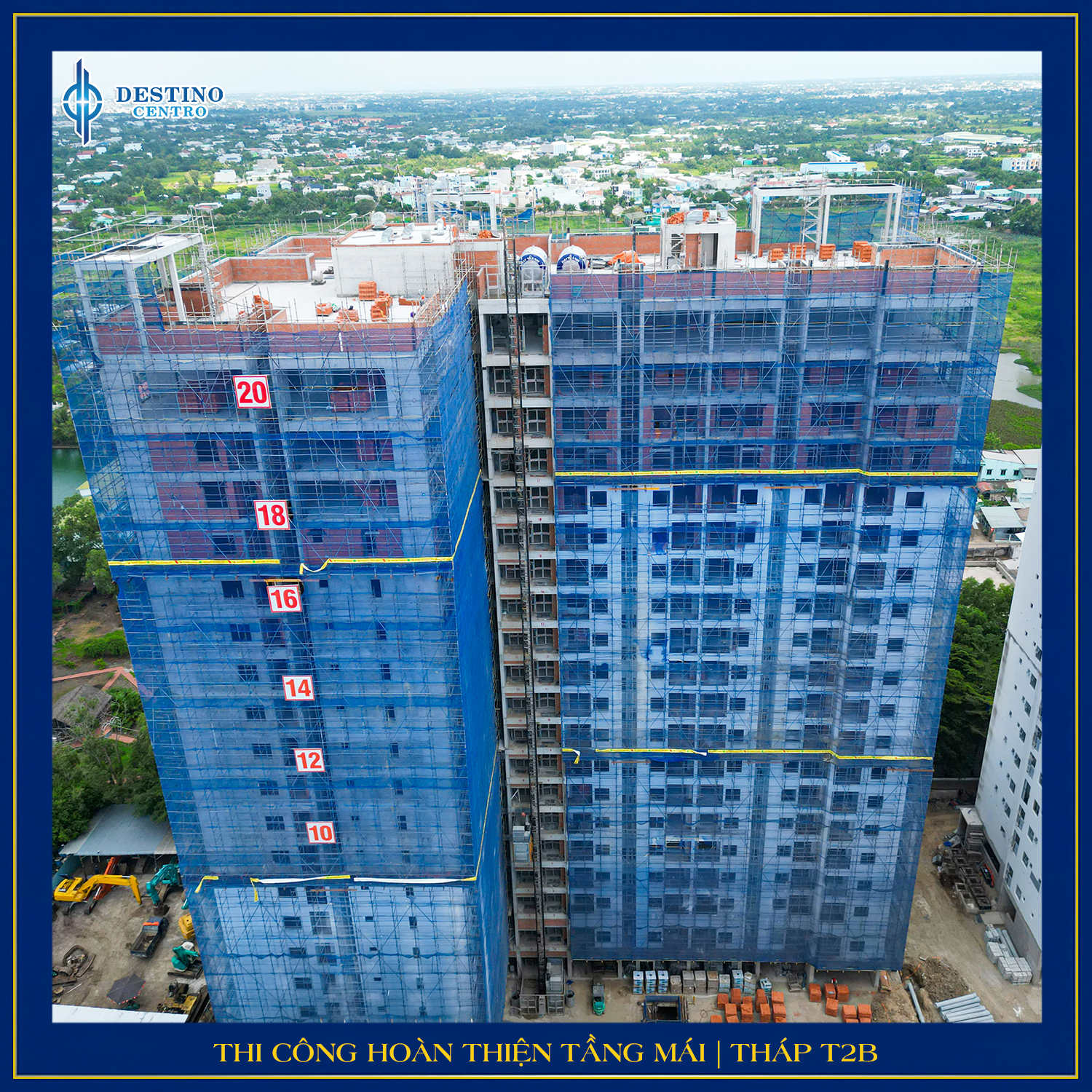

Tại T2B, công tác hoàn thiện tầng mái tiếp tục được thực hiện.

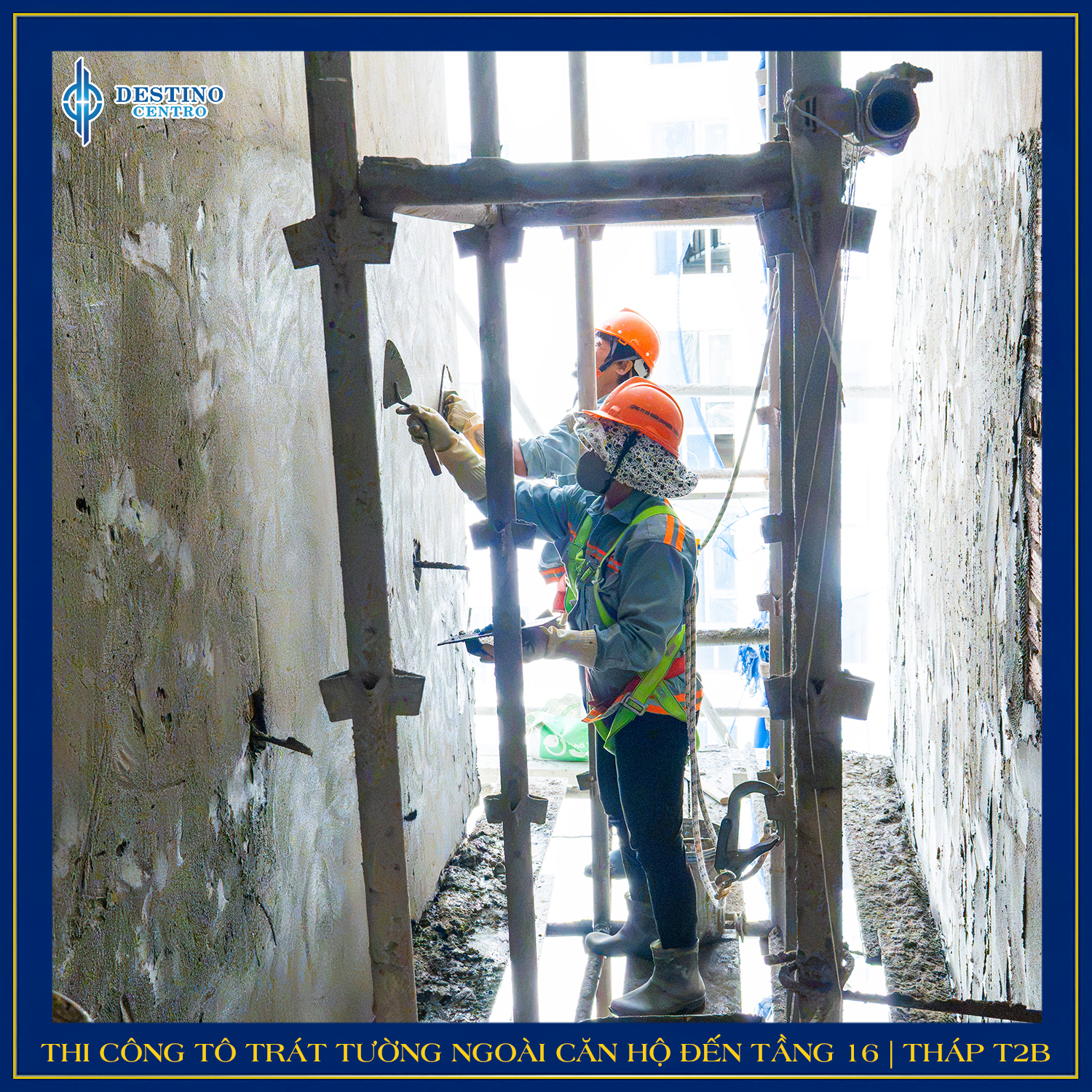

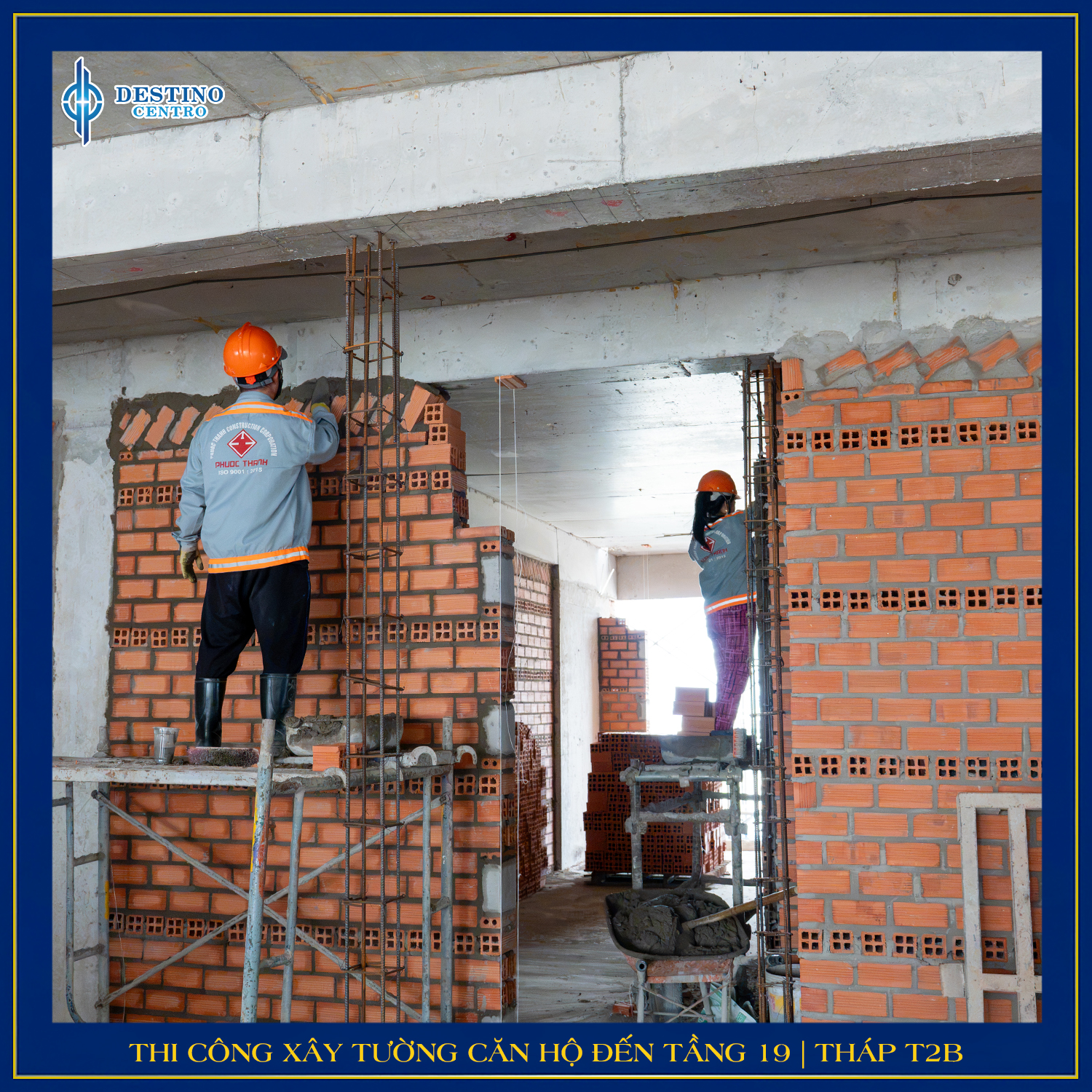

– Xây tường căn hộ đến tầng 19, tô trát tường ngoài đến tầng 16

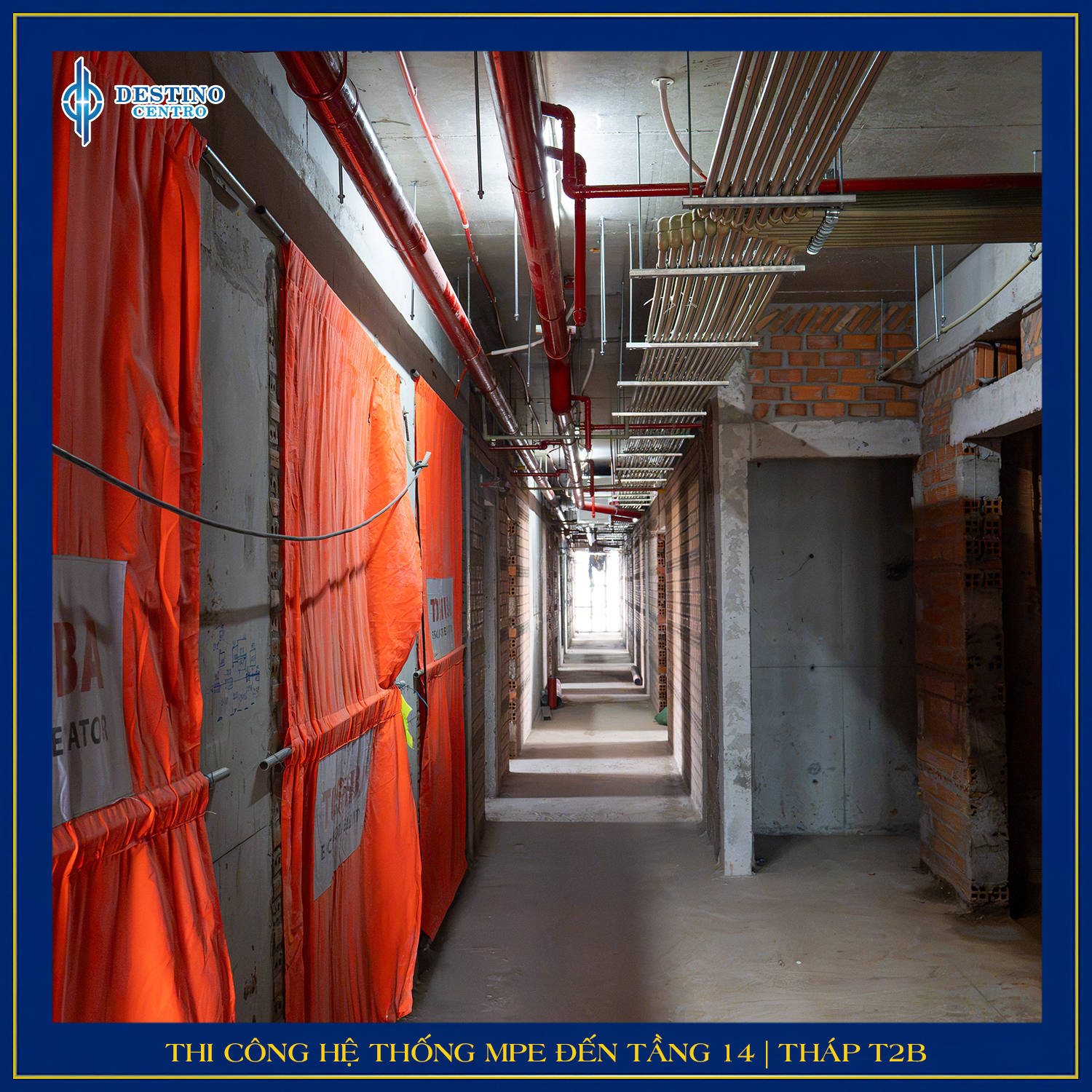

– Thi công MEP hành lang và tô trát trong căn hộ đến tầng 14

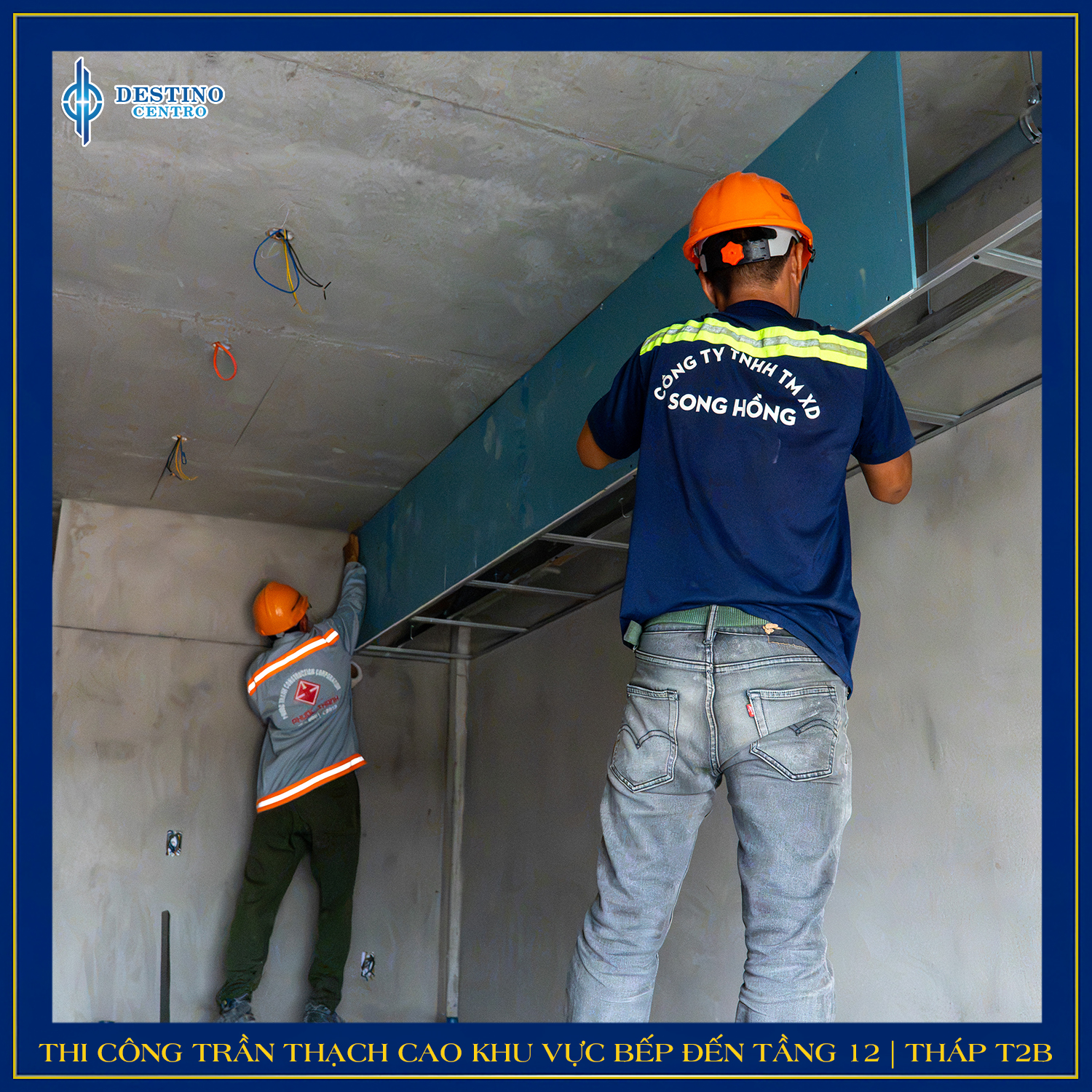

– Đồng thời lắp đặt trần thạch cao khu vực bếp đến tầng 12.

Tháp T1A tăng tốc công tác xây tô và hoàn thiện

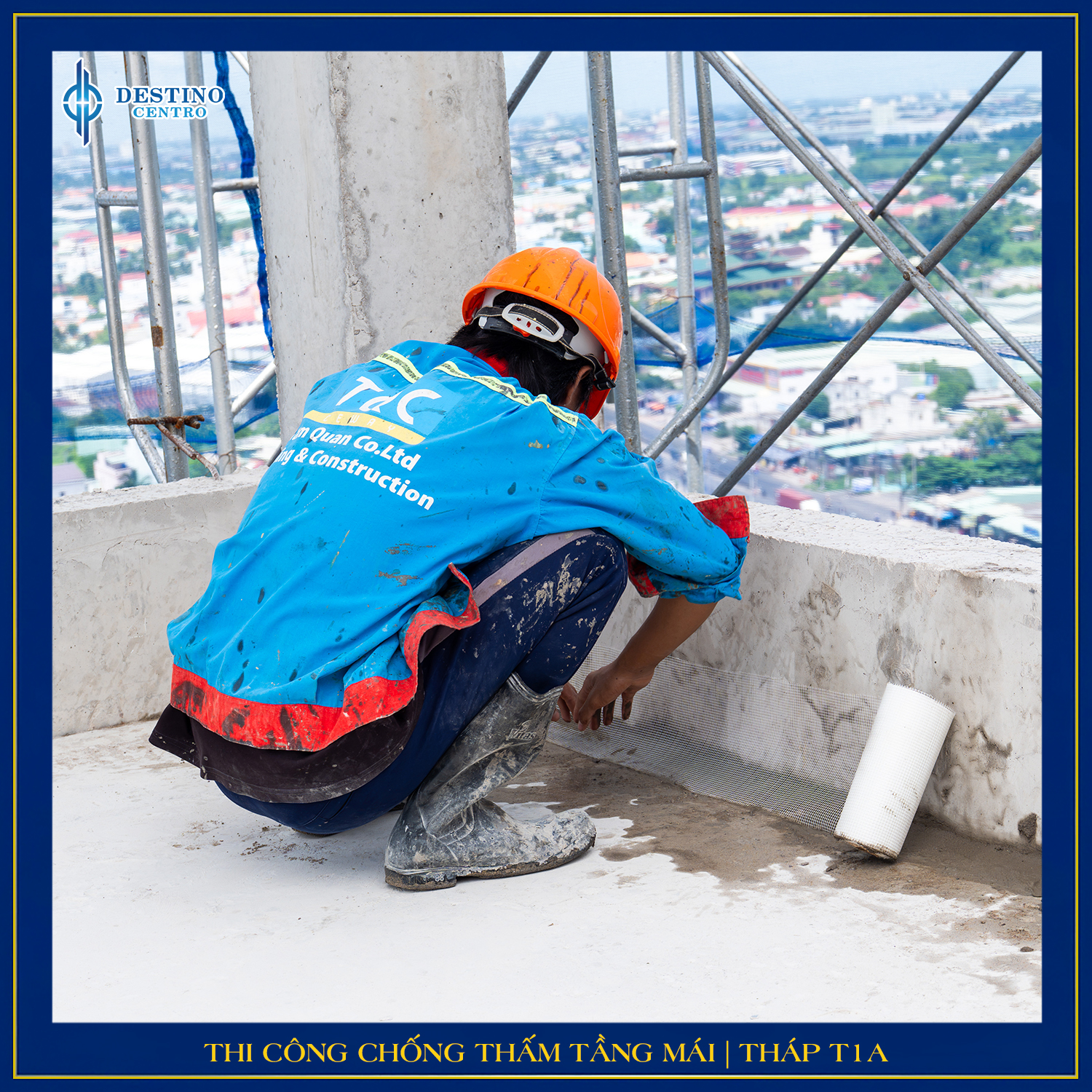

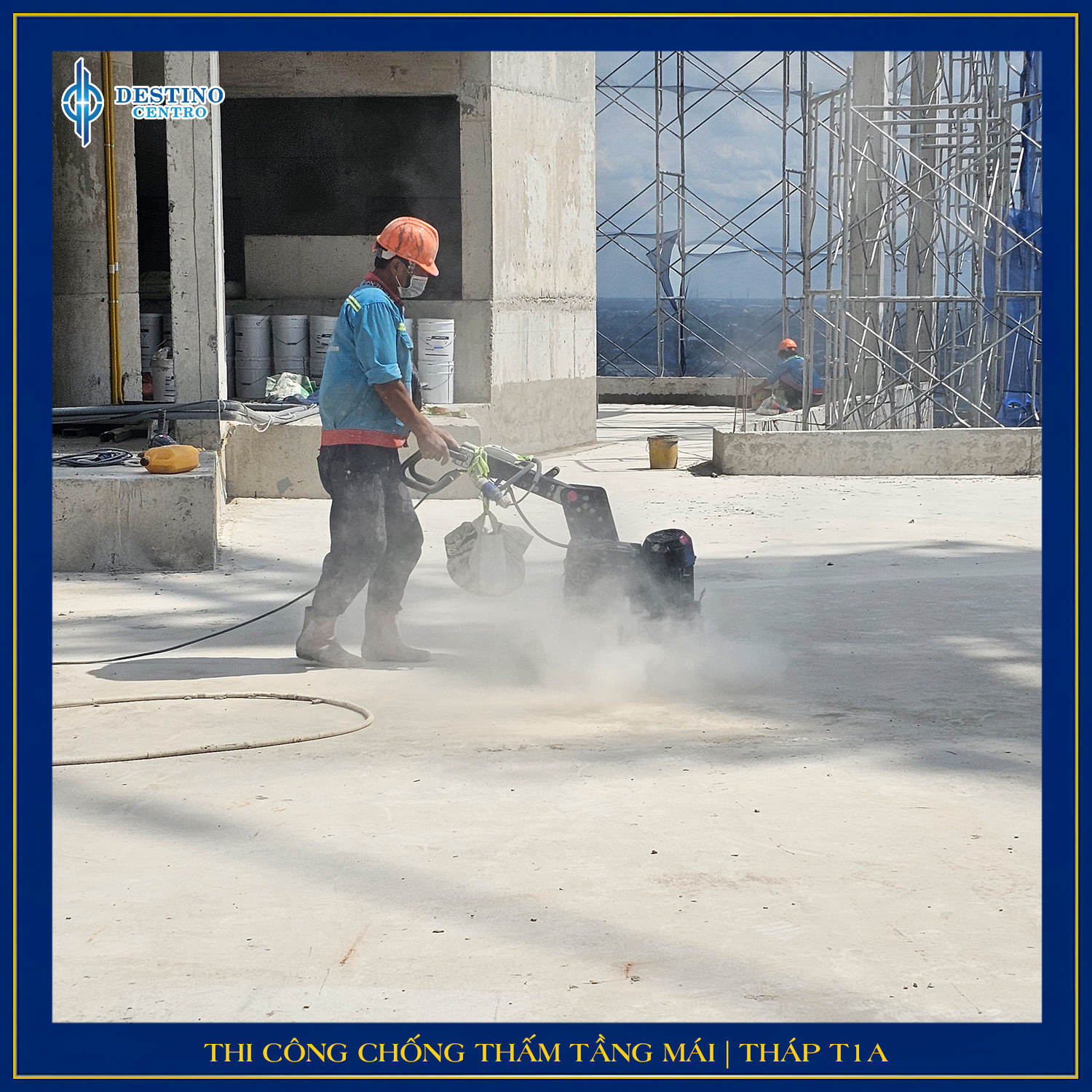

– Tại T1A, dự án đang thi công chống thấm tầng mái,

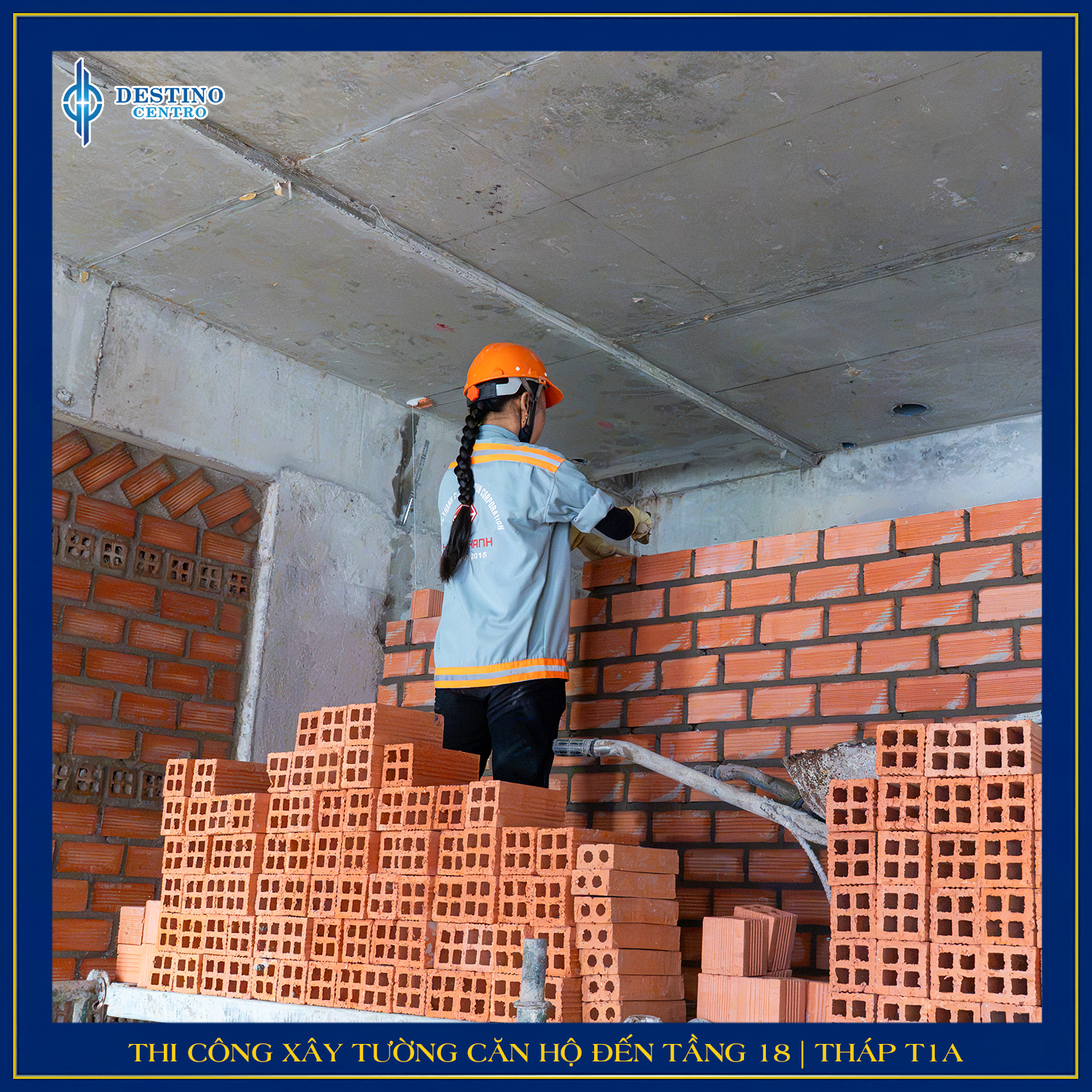

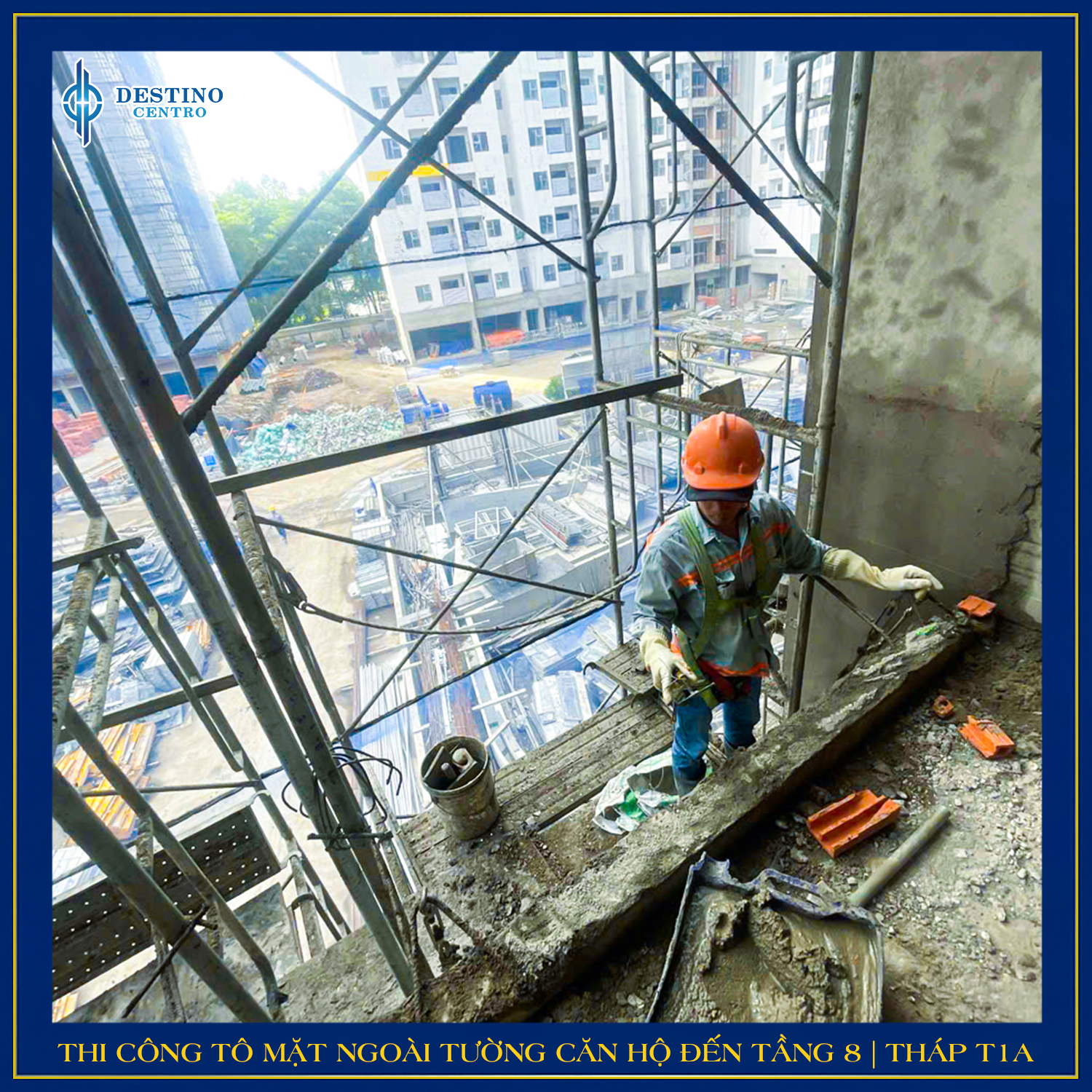

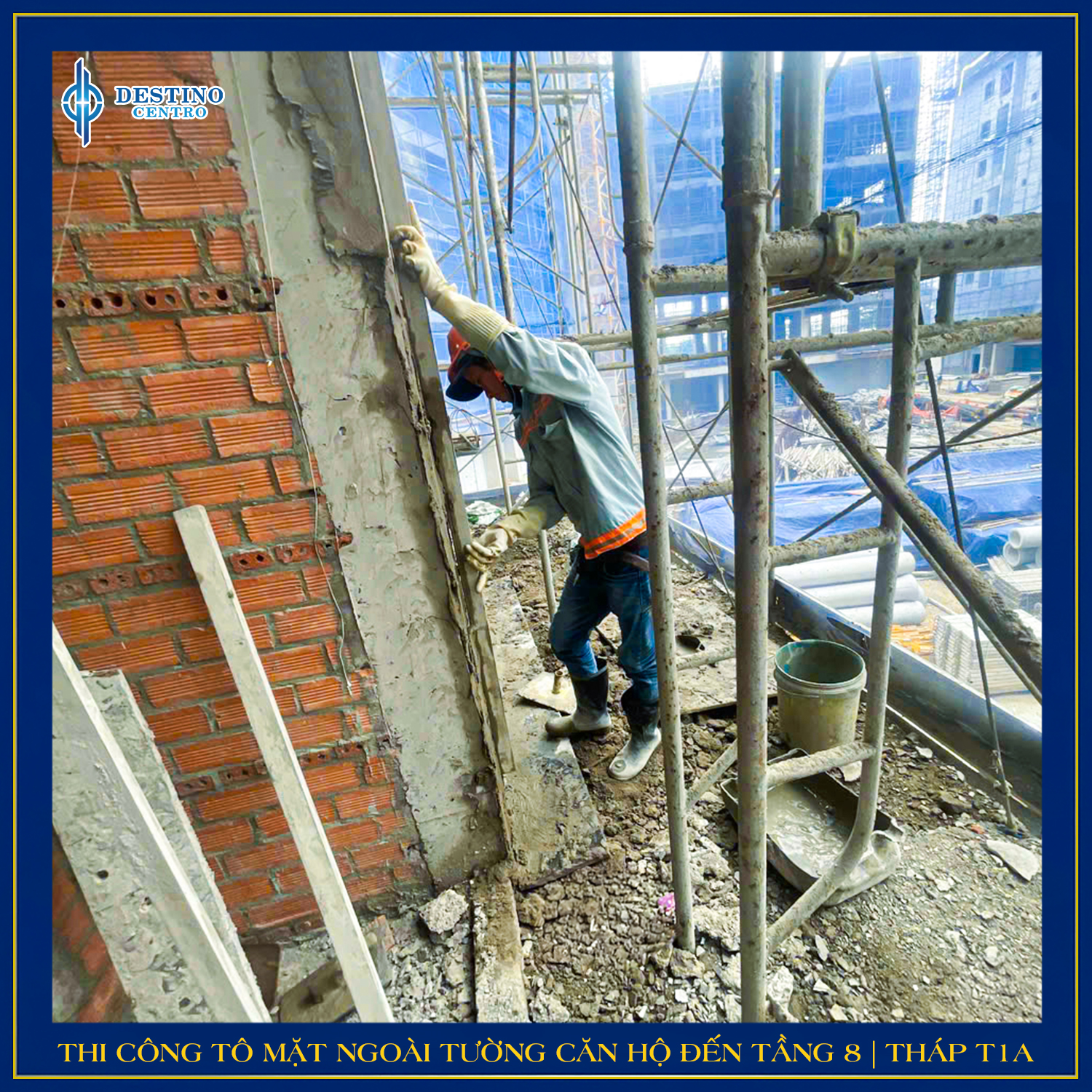

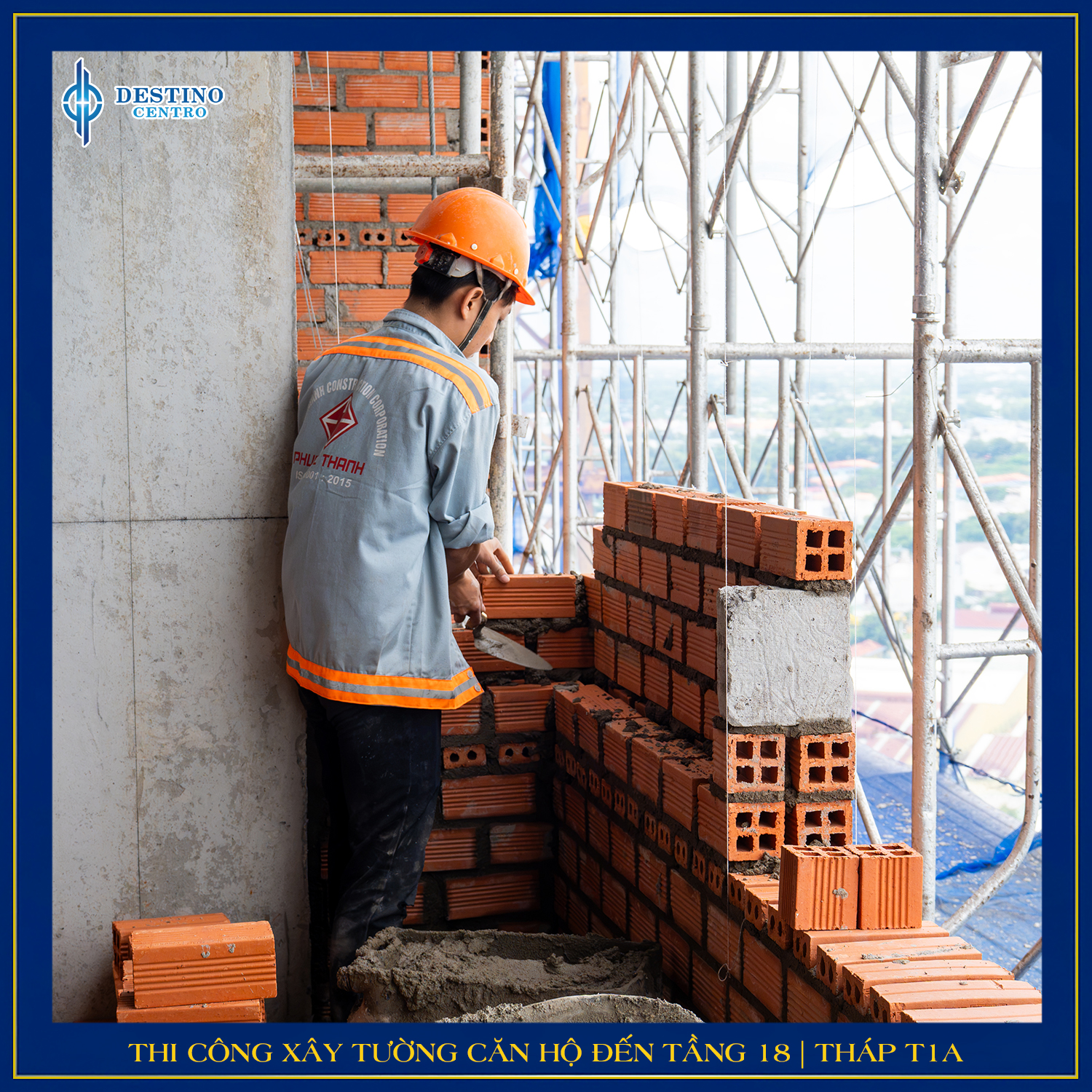

– Xây tường căn hộ đến tầng 18 và tô trát tường ngoài đến tầng 8.

Tháp T2A tiếp tục nâng cao độ

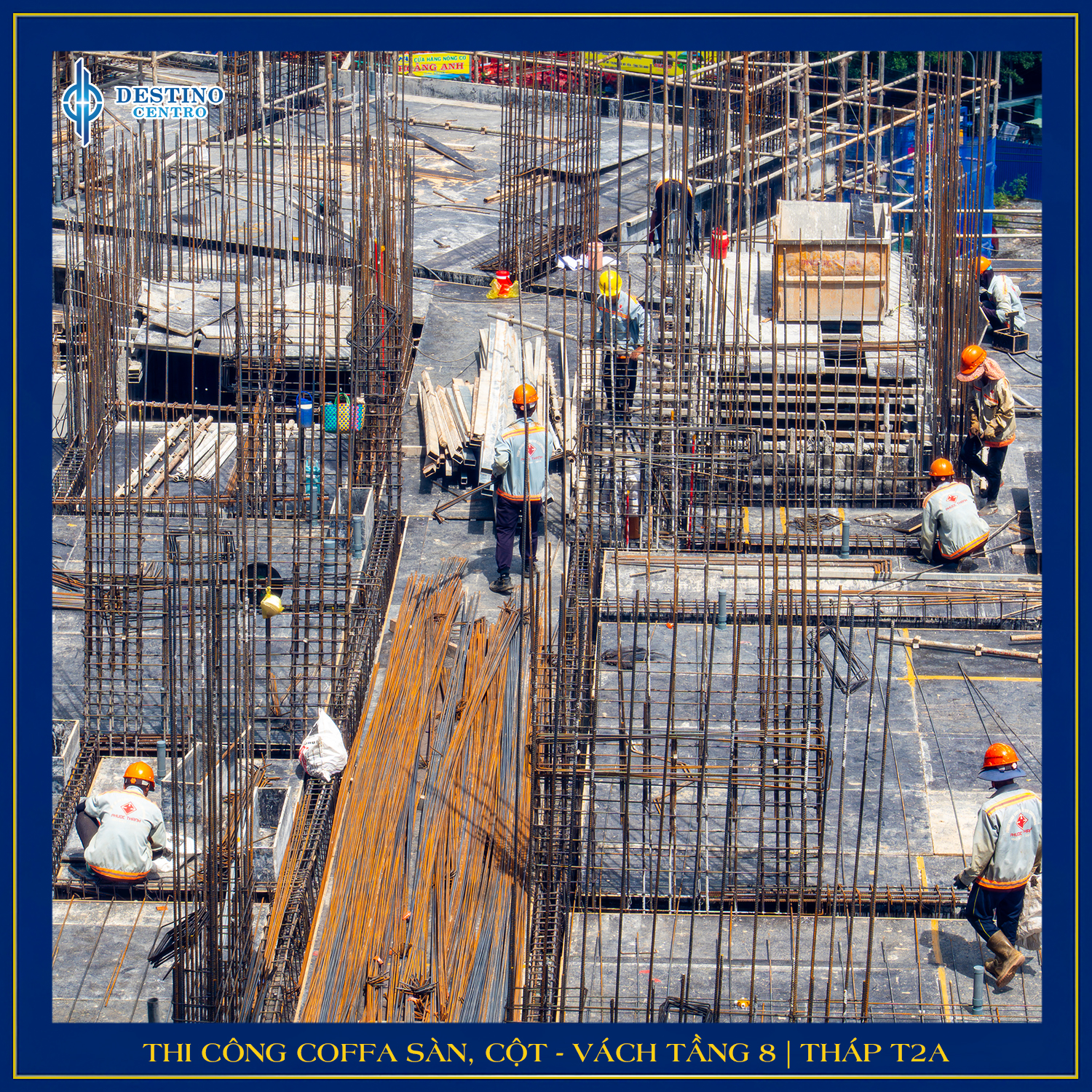

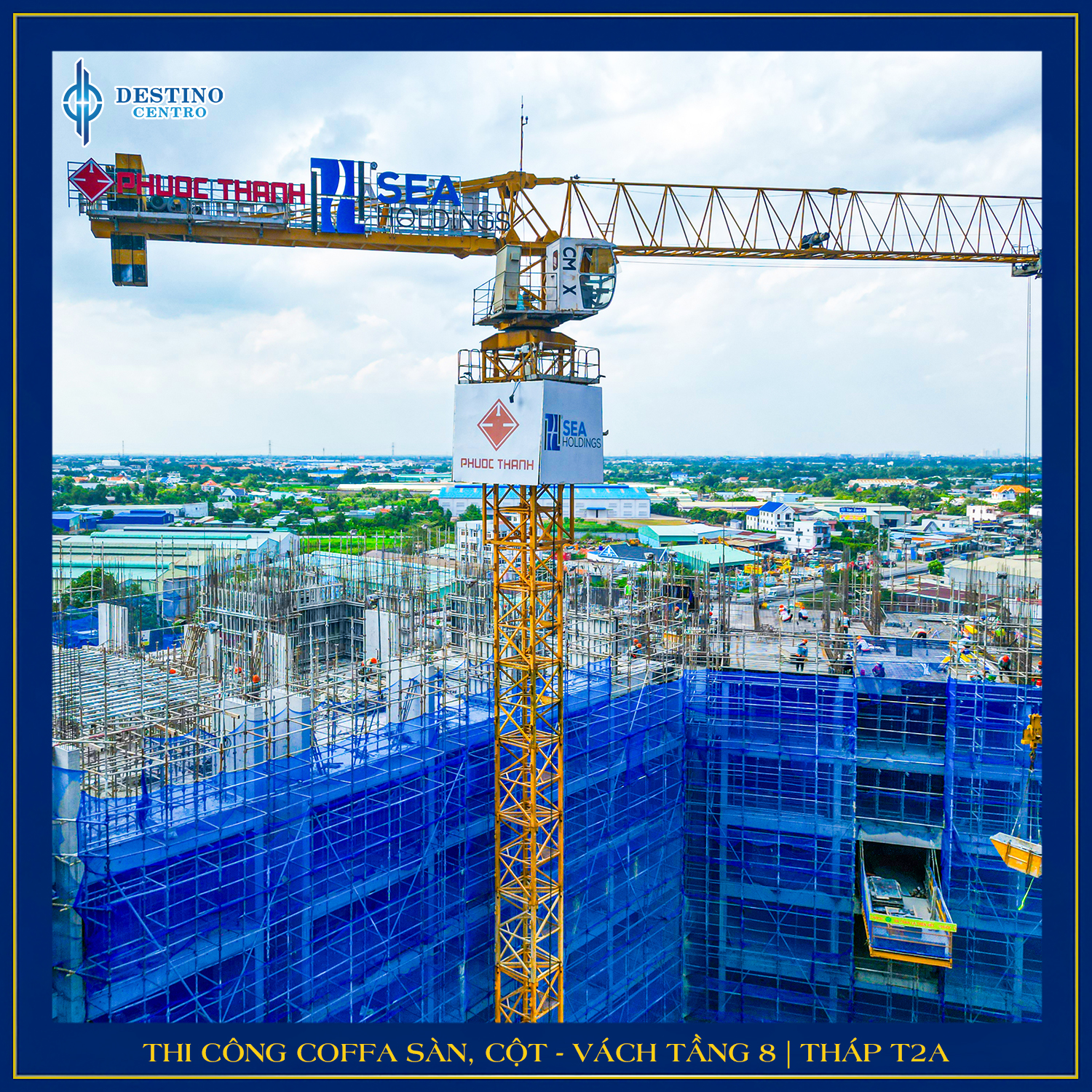

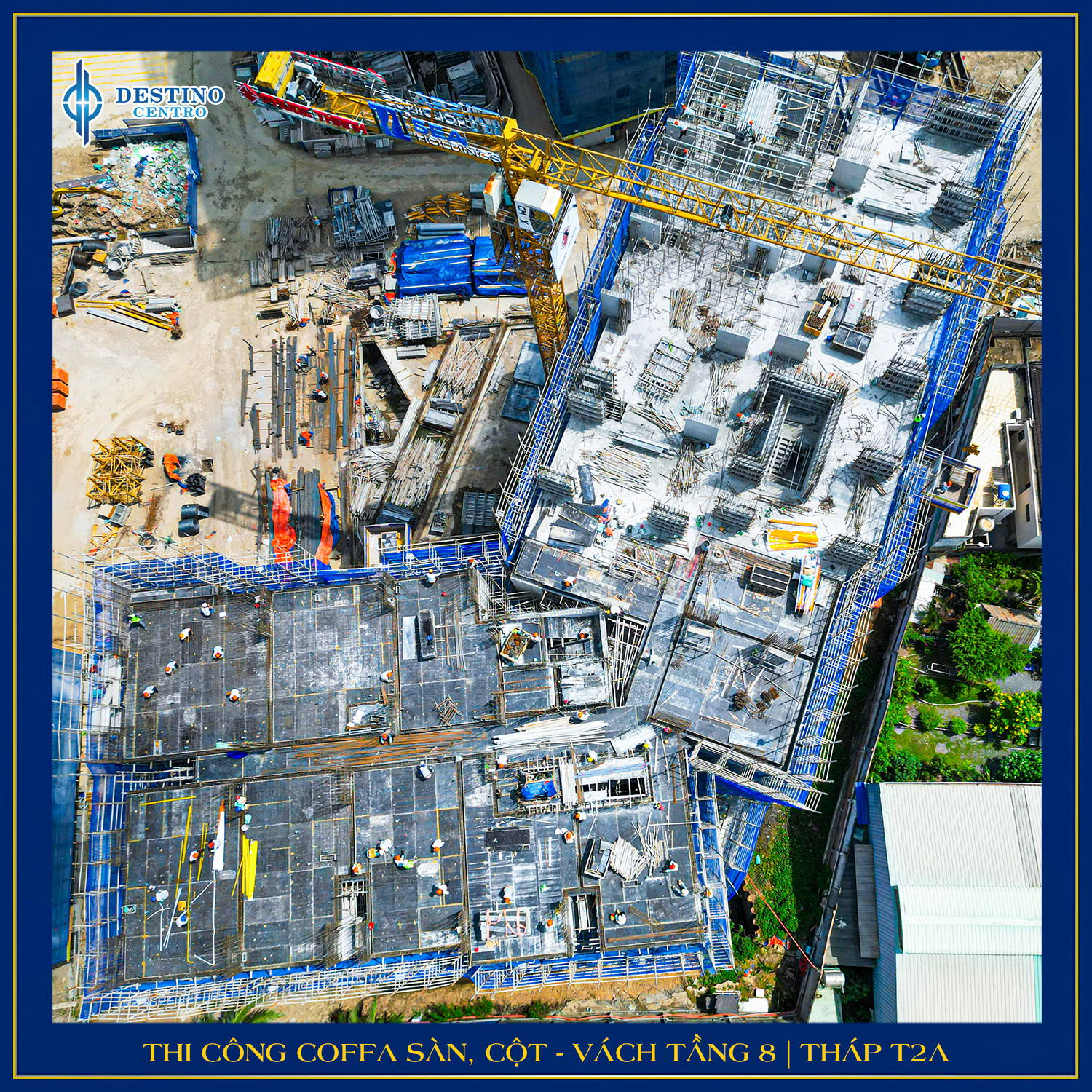

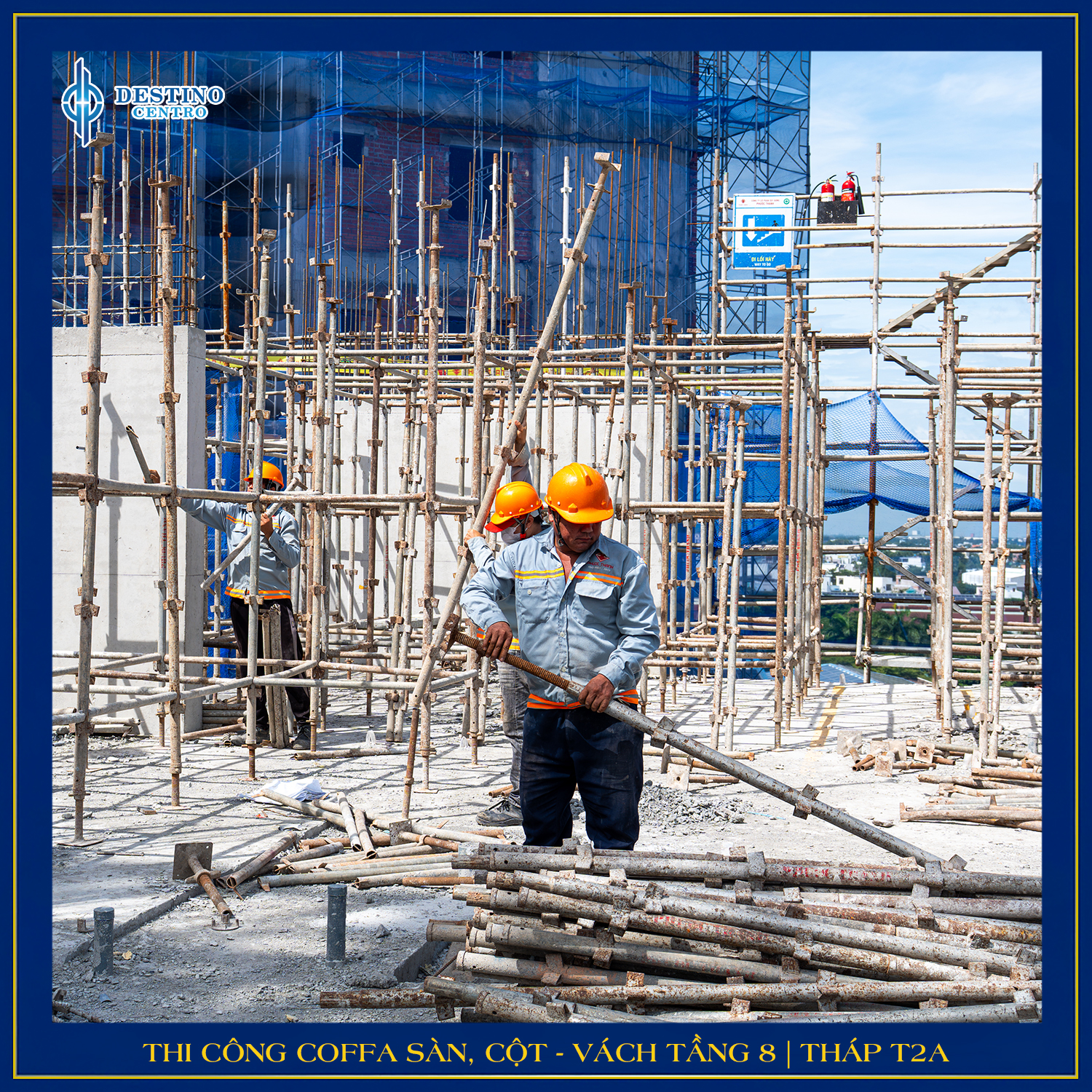

Tại T2A, công tác thi công phần thân tiếp tục được duy trì với hạng mục sàn, cột và vách tầng 8, tạo tiền đề cho các giai đoạn tiếp theo.

Với nhiều mũi thi công được triển khai đồng thời, Destino Centro tiếp tục ghi nhận những bước tiến rõ nét trên công trường. Tiến độ thực tế là minh chứng cho năng lực tổ chức, kiểm soát chất lượng và cam kết triển khai dự án của Seaholdings đối với khách hàng.
